渝万高铁建设电力设施迁改和配套工程进展顺利

作者:小编 日期:2024-03-24 08:30:03 点击次数:

信息摘要:

渝万高铁建设电力设施迁改和配套工程进展顺利

  九游会 J9官方网站九游会 J9官方网站3月21日,记者从忠县供电公司渝万高铁35kV及以上电力设施迁改工程项目部获悉,截至目前,配套10kV线路迁改电缆沟封管浇筑已完工,即将进入电缆施放和立塔架线kV线路迁改腾空通道。

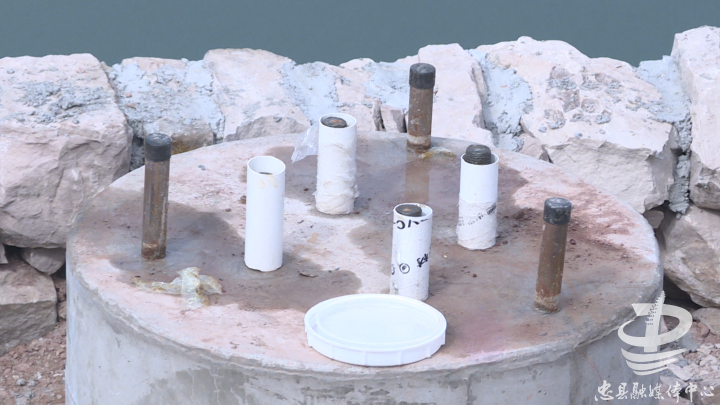

渝万高铁建设电力设施迁改和配套工程进展顺利(图1)

渝万高铁建设电力设施迁改和配套工程进展顺利(图2)

  电力线路迁改是保证高铁顺利建设的前提。渝万高铁忠县段35kV及以上电力设施迁改工程涉及35kV线kV线kV线km。

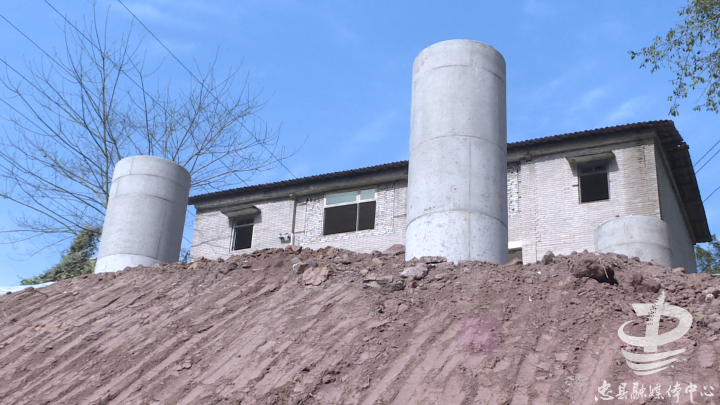

渝万高铁建设电力设施迁改和配套工程进展顺利(图3)

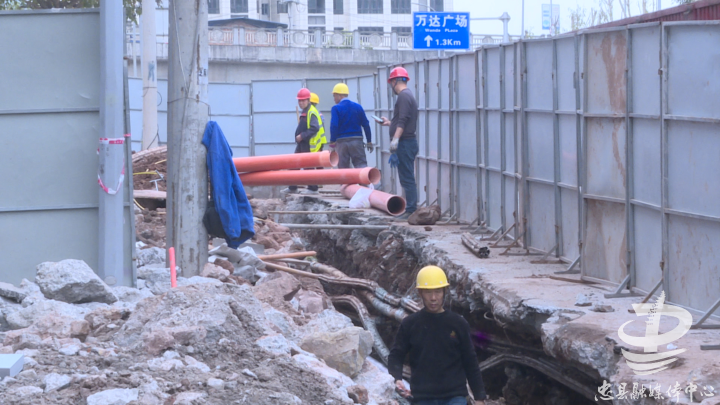

渝万高铁建设电力设施迁改和配套工程进展顺利(图4)

  今年1月开工以来,该项目部已修建施工便道7000余米,铁塔基础浇筑31基;10kV电力线米,电缆沟回填和路面恢复1625米。目前,县供电公司正在按计划有序推进各项工作,施工进度与高铁建设要求的目标任务保持一致。九游会官网 J9平台九游会官网 J9平台
